久久综合九色综合97欧美,午夜夫妻作爱视频网,做爱视频XXXX,AV女优天堂网影音先锋,国偷自产视频一区二区久,东京热DVD在线视频

歡迎進入大上實業(深圳)有限公司官網!
聯系電話(微信)
13590345552
正規塑膠跑道怎么施工
時間: 2020-12-23 11:43 瀏覽次數:
大家好,我們是正規的塑膠跑道施工公司,我們的材料通過專業技術制成,塑膠跑道嚴格按照國家標準施工,安全系數高。設計塑膠跑道的目的是為了防止運動員在跑步時摔倒受傷。塑膠跑道由特殊材料制成,可以保證運動員即使摔倒也不會摔傷。因為這個特點,塑膠跑道隨處可見,尤其是在每一所學校,因為學校的運動項目很多,而且透氣性好,避免摔倒受傷。

今天,讓小編介紹一下我們正規塑膠跑道怎么施工的:

正規塑膠跑道怎么施工

一、鋪裝前確認

  1.建議實地丈量場地尺寸,繪制平面圖和鋪裝圖,并按圖訂貨,減少和控制損耗;

  2.請確認收到的貨物的規格、數量、顏色與所訂購的一致性,并核對清點到場貨物數量;

  3.卷材底部的箭頭所示為運動員的跑進方向,即安裝鋪貼方向;

  4.請在同一場地上鋪貼同一批次的卷材,以避免細微的色差;

  5.粘接劑必須使用本產品專用配套粘接劑,使用前請確認固定配比和用量,并按固定配比在規定時間內用完;

  6.在鋪貼之前確保貨物及包裝物的干燥(濕度≤10%)和清潔,并在規定溫度區間(攝氏10℃≤許可溫度≤攝氏40℃)鋪設;

  7.必須由專業測量技術人員按設計要求確認田徑場的標志點位線,并用牢固鮮明記號標出,復核無誤后方可進行卷材鋪貼;

  8.不規則的表面凸紋并非產品缺陷。


二、準備工作

  1.場地周圍需做圍護處理,避免閑雜人員及車輛進入施工工作面;

  2.確認施工作業區域,以方便貨物進出、存放和水電設施搭接便利處為最佳選擇;

  3.雙組份的粘接劑需另外分組存放,并樹立安全禁火明顯標志;

  4.粘接劑的混合攪拌需手提式電動攪拌器一臺和干燥鐵桶兩只;

  5.混合后的粘接劑需用專用帶齒塑料或鐵制刮板批刮;

  6.卷材的移動和展開需用專用的滑輪支架,切勿人力拖滾;

  7.卷材的裁剪需按事先繪制的鋪裝圖根據實際現場尺量后裁剪,裁一塊鋪貼一塊;

  8.卷材的裁剪需用專用裁剪工具(手提式砂輪裁具或裁三夾板刀具)。


三、瀝青基礎質量要求

  1. 平整度:基礎應具有一定的強度和穩定性?;A(chǔ)不能產生裂縫和由于冰凍引起的不均勻凍脹。平整度合格率在95%以上,3米直尺塞尺誤差3mm以內。

  2.坡度:橫向<1%,縱向<1‰,跳高區<4‰,表面應平坦光滑保證排水。

  3.瀝青混合料的質量:選用含臘量低的瀝青;拌好的混合料到場溫度≥130℃;壓實溫度≥120℃,終壓溫度≥70℃;碾壓遍數不少于兩遍,無明顯輪跡;隨時測量并調整密實度和平整度。

  4.強度和穩定性:表面均勻堅實,平整無裂紋,無爛邊堆擠,無麻面,接縫平順光滑無明顯高差。細瀝青混凝土面層碎石粒徑為2-5mm,含油量5.8-6.4%,粗瀝青混凝土接合層碎石粒徑為6-20mm,含油量4.6-5.8%。壓實密實度不得小于95%,在中型碾壓機壓過后,無顯著輪跡,無發軟起皮,無浮土松散、波浪等現象。

  5.排水:排水系統在大雨后二小時必需排出積水。

  6.養護期:基礎保養期28天,高溫多雨季節酌減。

  正規塑膠跑道怎么施工


四、鋪裝流程介紹

  1.設計要求確認

  根據設計圖紙和業主最終方案,確定設計半徑和分道寬,常規400M標準田徑場推薦半徑為36.5m,分道寬為1.22m。

  確定場地田賽和徑賽項目配置。

  確定設計厚度,常規主跑道及半圓區厚度為13mm,加厚區厚度為20mm,障礙水池區厚度為25mm.
3.施工工藝

  a.場地清理和修補

  為了保證跑道面層的質量,必須對基礎面進行徹底清理,以利于充分發揮粘接劑的粘接力和預制型橡膠跑道的平整度。

  油污:用專用清洗劑洗除,機油污染嚴重區域需挖出重補;

  污灰:掃帚掃凈后用吹風機吹干凈;

  較牢固的凸?fàn)钗铮河苗P刀鏟除并清理;

  瀝青層輪跡:用鐵錘錘平,局部可加溫后鐵板夯平;

  泥土:用高壓水龍頭沖洗;

  跑道周邊雜物:大樹或落葉植物需輕搖使之加速落葉并提前清除,并盡可能使周邊沒有風可吹動雜物;

  封閉施工作業面,盡可能減少車輛行人出入。

  b.基礎復驗

  重點為根據《田徑設施標準手冊》和相關規范標準對已完工田徑場基礎進行測量、定位和質量驗收。

  基礎平整度檢測

  以跑道的彎直道分界線為界,直道沿橫向與縱向每3M標一個點,彎道以圓心點為圓心,用經緯儀或全站儀每5''做一放射狀線,每3M標一個點,將3M直尺輕放于任何相鄰兩點之間,用塞尺測量最大局部凹陷空隙,每組30個測量點,并記錄于場地平面圖上。要求平整度合格點數(塞尺讀數≤3mm)≥95%以上為合格。

  基礎坡度檢測

  用經緯儀或全站儀自跑道分界線開始,直道每10M標一組點,彎道以圓心點為圓心每15°標一組點,每組點包括第一道內沿和第八道外沿兩點,再用水準儀測量每點的標高,并計算每組兩點的高差和第一道及第八道同道上相鄰兩點的高差。要求跑道基礎橫向坡度≤1%,縱向坡度≤1‰。

  基本點復測

  用全站儀(2''級)測量兩個圓心和通過圓心的直徑放射線與第一、八道相關點的準確性,如果發現誤差需及時報告并作相應調整。

  基礎層質量驗收

  跑道瀝青基礎要求無明顯裂縫,表面均勻堅定,無麻面,接縫平順光滑,邊際線角清晰,無缺陷。經灑水或大雨后無明顯積水和波浪現象?;A(chǔ)的養護期應達到28天以上。

  c.施工準備

  施工作業平面布置準備

  確定水電源位置,按規范搭接水電,確保安全;確定材料進出通道和碼放場地;確定粘接劑攪拌工作臺面,要求地面平坦、堅實、干燥,并做好防護污染措施。

  施工工具準備,檢查工具和攪拌運輸機械性能狀況,并要求試機一遍,按該工程實況進行模擬操作,并按最優化原則盡可能縮短物料運輸距離,確定先后遠近施工順序。

  清點原料,按實際丈量面積計算每日卷材和粘接劑用料量。

  d.鋪前定位

  為了卷材的鋪裝更加準確,必需在鋪裝前由專業測量技術人員對田徑場地進行準確的定位,并按定位標志線進行鋪貼。

  設備:全站儀(2''級以上)一臺,100M高精度鋼制卷尺二把,記號筆和標線器若干。

  基本點確定:指兩個圓心點和彎直道交界處四個相交點確定并標出。依400M田徑場的標準標線在瀝青面上用鮮明標線標出8道分道線。標線位取原線寬的中位線,即日后的每卷卷材鋪裝邊界搭接位線。按設計圖紙和400M標準田徑場要求在瀝青面上標出跳遠、三級跳遠、跳高、撐桿跳高、鉛球、鐵餅、鏈球、標槍及3000M障礙跑的位置。待所有項目標志線標出后重新復測和檢驗一遍,力求準確。

  e.卷材鋪裝

  在充分準備的前提下,了解當日和近期天氣趨勢,并測定當時地面含水率≤5%,向監理工程師報告得到允許后進行卷材鋪裝工序。

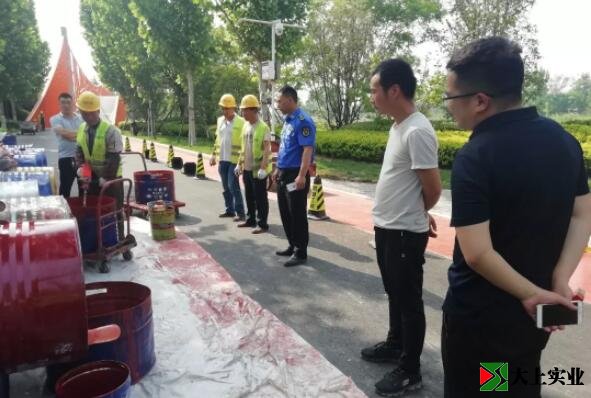

  粘接劑混合攪拌

  材料攪拌場所應鋪設膠布或塑料布,避免污染地面損及施工品質及影響環境清潔。攪拌桶之容量為攪拌量的1.5-2倍,使用前攪拌桶應干燥及清潔?;旌喜牧蠒r應先倒入粘接劑甲組份并使攪拌桶邊全面浸附后再倒入乙組份。攪拌時間控制視當時具體溫度與濕度而定(70%濕度、25℃溫度的基本混合攪拌時間為3.5分鐘),攪拌均勻的混合料應及時運送到作業區。粘接劑材料需要量根據施工進度確定,然后按固定配比混合。攪拌時應避免水分進入攪拌容器。每次投料數量、攪拌時間及時記錄,每班組當天匯總總結。

  步驟:計 量→投 料→攪 拌→出 料→運至工作面

  主跑道卷材鋪裝

  鋪裝順序:先直后彎、由遠到近、從里到外,收口位置即退場位置;

  確認當天需要完成的面積和區域;

  用專用運輸車把卷材運至鋪貼工作面后展開并讓其舒展至基本平直;

  檢查卷材的邊沿有無損壞;

  對準地面原有跑道道寬標志線,人力調整到位;

  把與下一塊跑道運來并重復以上步驟;

  把兩塊卷材對接處切割整齊;

  待兩塊卷材全部舒展平直后,把第一塊卷材重新卷起;

  把已攪拌好的PU粘接劑用專用帶齒鏝刀或刮板批刮到瀝青基礎上,(每平方米PU粘接劑用量為1.2kg);

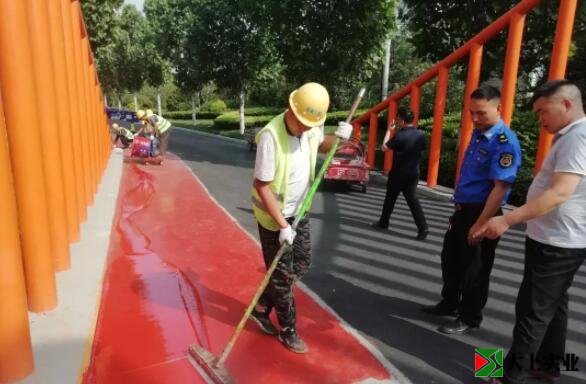

  把卷材平直而準確地展開并使之鋪貼在粘接劑面上;

  兩塊卷材的接縫處盡量少留空隙,沿空隙處因擠壓而上升的部分少量PU粘接劑自然解決了接縫處的密封和連接;

  彎道處的卷材鋪貼方法同上,但需人力調整拉伸卷材,使其邊沿與道寬標志線重合,切勿隨意裁剪;

  卷材鋪貼后由安裝工人把事先灌好砂的密封帆布袋(每只約20kg)均勻壓在卷材面上。(有利于膠水上升至卷材底部的凹巢并限制卷材的橫向移動);

  特殊田賽、徑賽項目或邊角多余部分需按實際地面尺寸事先裁剪而不能邊貼邊裁。

  輔助區和加厚區卷材鋪貼

  常見的輔助區跑道厚度為9-10mm,加厚區厚度為18-20mm,可選用"綠環"牌LX-P系列中的相應輔助區和加厚區卷材品種,IAAF《田徑設施建設標準手冊》允許主跑道和輔助區之間的色彩差異存在;

  輔助區和加厚區卷材鋪貼方法同主跑道區域;

  小面積和轉角處以及寬度不足1.22m區域一定要按實際地面尺寸加以事先裁剪;

  卷材或PU粘接劑的用量不能減少;但在復雜區域因鋪貼進度減緩而需相應減慢PU粘接劑混合攪拌的速度,以防止粘接劑因超時而固化(25℃氣溫條件下PU膠表面指觸固化時間在1小時左右)。

  f.局部修整

  縱向和橫向卷材接縫處如發現漏膠現象,可用專用灌膠筒塞入接縫處加補;

  接縫處如有高差(≥2mm),需用刀具割出,重新調整基礎高度后重貼;

  卷材或PU粘接劑用量不夠時,需及時向供應商聯系,切勿強行拉伸卷材或人為減少粘接劑用量。

  g.鋪后定位標線

  復驗并找出原場地圓心和定位標志樁;

  再次清理塑膠跑道面層,用吹風機吹凈雜物;

  嚴格按照國際田徑聯合會(IAAF)標準400M田徑場標線規范進行標線;

  400M標準田徑場點位線詳見定位標線圖或接洽專業人員;

  結合原設計圖紙要求和已鋪裝好的跑道現狀,復核原點位線的準確性;

  由專業測量技術人員按400M標準田徑場相應尺寸,用全站儀(2''級)進行定位;

  5CM寬分道線的中心位應在兩塊卷材的接縫處,允許有細微的偏差;

  定位后需復測一遍所有點位線的準確性后方可標線;

  由專業技術人員用專用標線工具進行標線作業,標線漆需選用供應商配套標線漆;

  標線作業可由專業技術人員機械作業或手工噴涂作業,如用手工作業可先用大頭針定出點位線,用白灰線彈出線跡,再用專用標線漆沿模具噴出白線,線寬為50mm,要求線條清晰,無明顯接縫,無毛邊。
h.退場交付使用

  退場前做好成品保護工作;

  標線結束24小時后方可投入使用;

  清理PU粘接劑混合攪拌工作面;

  清理多余物料和相應設備工具;

  交付后需提交業主場地使用及維護手冊;

  協助學校培訓專業場地維護人員若干名。



大上實業(深圳)有限公司
全國范圍承接:各類球場、運動場、透水路面、地坪漆等工程項目!
免費上門勘察、免費設計、免費報價、免費樣品!
業務手機(微信):13590345552
公司客服:0755-84674858
公司地址:深圳市龍崗區平湖街道平湖社區鳳凰大道33號坤宜福苑11號樓310
工廠地址:廣東省東莞市橋頭鎮東山路綜藝高新產業園廠房B棟一樓


全國業務手機(微信):13590345552   公司客服:0755-84674858
公司地址:深圳市龍崗區平湖街道平湖社區鳳凰大道33號坤宜福苑11號樓310
工廠地址:廣東省東莞市橋頭鎮東山路綜藝高新產業園廠房B棟一樓


Copyright ©  大上實業(深圳)有限公司 版權所有 粵ICP備18042311號-1

關于我們
關于我們
電話/微信
服務電話:
13590345552
產品中心
產品中心
首頁
網站首頁
微信

微信公眾號
